ИИ не заменит сметчика, но изменит его работу: что уже можно автоматизировать
ИИ в сметном деле часто обсуждают в крайностях. Одни ждут кнопку «загрузить проект — получить безошибочную смету». Другие считают, что алгоритму нельзя доверить ничего серьёзнее переноса строк в таблицу.
Практика находится между этими позициями. ИИ уже может разбирать проектную документацию, находить параметры, рассчитывать объёмы и готовить проверяемый черновик локальной ресурсной сметы. Но он не знает того, чего нет в проекте, не должен угадывать спорные решения и не принимает профессиональную ответственность за итог. Поэтому меняется не наличие сметчика в процессе, а состав его работы.
Короткий ответ
ИИ-Сметчику можно передать пять трудоёмких операций:
- первичный разбор PDF, спецификаций и технического задания;
- извлечение размеров, материалов и состава работ;
- расчёт объёмов по явно заданной геометрии;
- поиск кандидатов в ГЭСН и сбор ресурсов по выбранной норме;
- формирование проверяемого черновика сметы и перечня расхождений.
За человеком остаются четыре решения: подтвердить исходные данные, выбрать вариант в неоднозначной ситуации, оценить применимость расчёта к реальному объекту и принять итоговую смету.
Главный признак зрелой автоматизации прост: если данных не хватает, система не дорисовывает реальность, а останавливается и задаёт конкретные вопросы.
Почему автоматизировать нужно не профессию, а маршрут данных
Смета начинается не с умножения объёма на цену. Сначала специалисту нужно найти нужные листы, сопоставить чертежи со спецификациями, понять состав работ, проверить единицы измерения и только затем перейти к нормативам и стоимости.
Именно здесь возникает большая доля механической нагрузки: один и тот же параметр приходится искать в нескольких документах, вручную переносить в рабочую таблицу и повторно проверять после изменений проекта. ИИ полезен там, где он сокращает этот маршрут и сохраняет связь результата с источником.
Хорошая система не просто пишет «объём траншеи — 330 м³». Она показывает, какие размеры использовала, на каком листе их нашла, по какой формуле получила объём и какие исходные данные подтвердил человек. Тогда сметчик проверяет решение, а не повторяет весь поиск с нуля.
Что ИИ-Сметчик уже может взять на себя
1. Проверить комплектность исходных данных
Система может прочитать описание задачи и вложения, определить класс объекта, перечень доступных разделов и явные пробелы. Результатом этого этапа должна быть не смета любой ценой, а одно из трёх решений:
- материалов достаточно для начала расчёта;
- нужны конкретные уточнения;
- задача не относится к поддерживаемому контуру.
Это экономит время ещё до расчёта. Сметчик получает не общее «пришлите больше данных», а список параметров, без которых нельзя обосновать объём или выбрать точную норму.
2. Извлечь параметры и рассчитать объёмы
Из текста и чертежей можно извлекать длины, диаметры, глубины, материалы, типы грунта и характеристики конструкций. Но арифметику лучше выполнять не языковой моделью, а обычным проверяемым кодом: одинаковые исходные данные должны каждый раз давать одинаковый результат.
Так разделяются две задачи. ИИ понимает смысл проектного решения и находит нужные параметры. Детерминированный модуль применяет формулу и сохраняет расчёт. Если размер не найден или два листа противоречат друг другу, позиция не должна уходить дальше без подтверждения.
3. Подобрать кандидатов в ГЭСН
По описанию работы система может найти подходящую таблицу и варианты нормы, но окончательный выбор нельзя сводить к совпадению слов. На него влияют технология, измеритель, группа грунта, глубина, способ разработки и другие условия.
Поэтому безопасный сценарий выглядит так: система формирует поисковое обоснование, показывает кандидатов, проверяет точный шифр и единицу измерения, а неоднозначность возвращает человеку. Подставлять «ближайшую» расценку только ради завершения расчёта нельзя.
4. Применить нормы расхода и цены
После выбора точной нормы расход ресурсов и стоимость позиции рассчитываются детерминированно. Для ресурсно-индексного метода используются нормы ГЭСН-2022, каталог ресурсов и региональные данные о стоимости. Если текущей цены для ресурса нет, нужен формализованный индексный путь, а не цена, придуманная моделью.
Переход на ресурсно-индексный метод и ФСНБ-2022 делает особенно важной актуальность нормативного контура. Минстрой сообщал, что с IV квартала 2023 года РИМ необходимо применять для новых проектов строительства, реконструкции и капитального ремонта на всей территории России (источник). Актуальные документы по ценообразованию и изменения ФСНБ-2022 публикуются в разделе Минстроя.
5. Собрать черновик и провести автоматические проверки
До передачи сметчику система может проверить полноту позиций, единицы и масштаб, наличие источника объёма, точного шифра, состава ресурсов и происхождения цены. Это не отменяет профессиональную проверку, но превращает её из сплошного просмотра в работу с отмеченными отклонениями.
Где система обязана остановиться

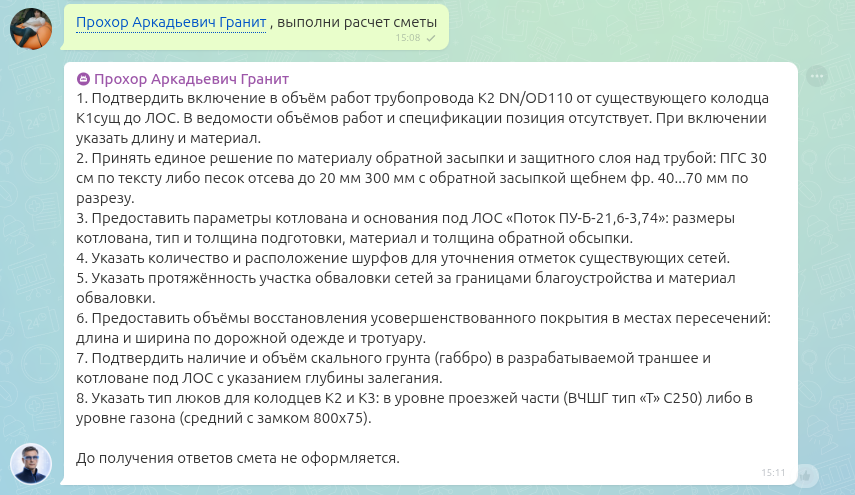

Самый показательный сценарий — не готовая таблица, а отказ считать при неполных данных. В примере ниже бот получил команду выполнить расчёт, изучил документы и запросил восемь уточнений: от длины и материала участка до параметров котлована, типа люков и наличия скального грунта.
Фраза «до получения ответов смета не оформляется» здесь важнее скорости. Если система молча примет материал обратной засыпки, тип основания или объём восстановления покрытия, она создаст аккуратно оформленную, но необоснованную смету.
Остановка нужна как минимум в четырёх случаях:
| Ситуация | Что делает система | Что решает сметчик |
|---|---|---|
| В проекте нет размера или материала | Формулирует вопрос и связывает его с позицией | Получает подтверждение у проектировщика или заказчика |
| Документы противоречат друг другу | Показывает оба источника и блокирует зависимый расчёт | Выбирает актуальный вариант |
| Подходят несколько норм ГЭСН | Показывает кандидатов и различающиеся условия применения | Подтверждает точный вариант |
| Нет проверяемой цены или правила начисления | Помечает позицию как незавершённую | Определяет источник и допустимый метод расчёта |
Как меняется рабочий день сметчика
Без автоматизации специалист последовательно читает комплект, выписывает параметры, считает объёмы, ищет нормы, переносит ресурсы и затем проверяет собственный перенос. С ИИ-Сметчиком часть этих операций выполняется параллельно, а человек подключается в точках решения.
| Было | Становится |
|---|---|
| Искать параметр по десяткам листов | Проверять найденный параметр и ссылку на источник |
| Вручную переносить размеры в расчёт | Подтверждать геометрию и формулу |
| Перебирать большой каталог норм | Выбирать из обоснованного набора кандидатов |
| Искать пропущенные позиции в конце | Разбирать автоматически найденные пробелы по ходу работы |
| Повторять весь расчёт после изменения | Проверять затронутые позиции и новую версию исходных данных |
Профессия не исчезает. Она смещается от поиска и переноса к контролю допущений, оценке применимости норм и защите результата.
Пилот на ваших данных
Проверим сценарий на вашей проектной документации
Разберём один комплект документов, требования к локальной ресурсной смете, регион и период цен. После этого определим границы и стоимость пилота.
Ответим в течение рабочего дня · данные не передаём третьим лицам
Как это устроено в Aptis

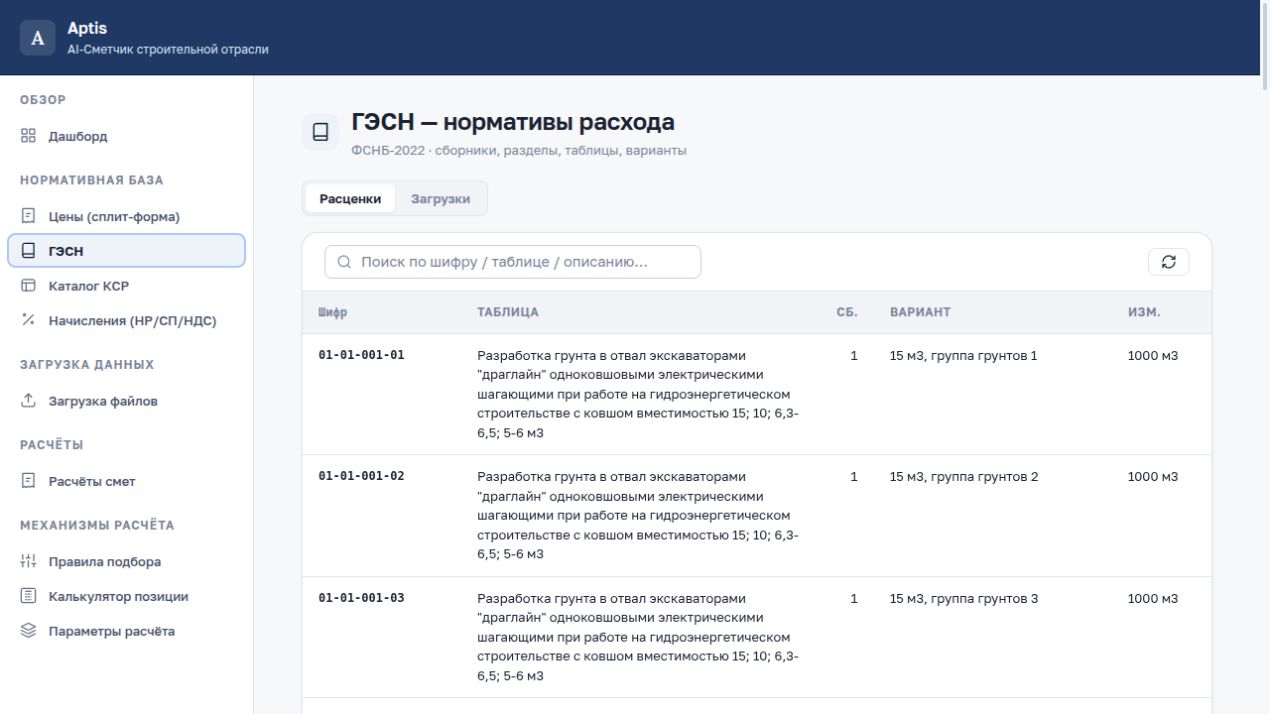

Aptis — разрабатываемый Solar ИИ-Сметчик для строительных ресурсных смет. Пользователь работает с ботом «Прохор Аркадьевич Гранит» в чате задачи Битрикс24: прикладывает документы, отвечает на уточнения и получает результат в том же рабочем контуре. Админка нужна для контроля нормативной базы, загрузок, правил расчёта и состояния обработанных задач.

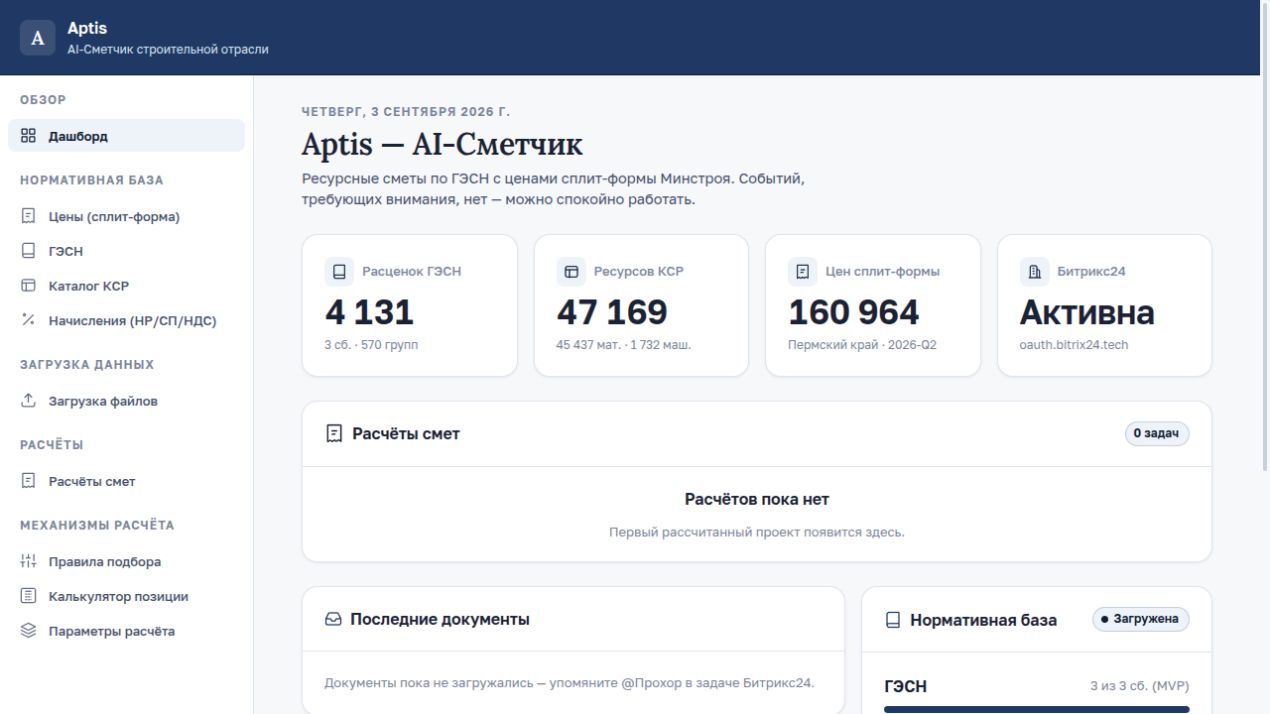

На демонстрационном стенде 3 сентября 2026 года загружены 4 131 расценка ГЭСН, 47 169 ресурсов КСР и 160 964 ценовых записи по Пермскому краю за 2026-Q2.
Внутри продукта действует принцип разделения ответственности:
- ИИ читает документы, извлекает смысл и объясняет семантический выбор;
- обычный код считает геометрию, расход, стоимость и итог;
- сметчик подтверждает спорные данные и принимает результат;
- неполная смета не выдаётся как готовая.
Подробнее о техническом маршруте расчёта — в материале «Как ИИ-Сметчик рассчитывает смету по проектной документации».
Что проверить перед пилотом
Чтобы оценивать не демонстрацию, а пригодность решения для вашей команды, возьмите один реальный комплект документов и заранее зафиксируйте критерии:
- какие классы объектов и виды работ входят в пилот;
- какие документы считаются первичными при расхождениях;
- может ли система рассчитать объёмы без готовой ВОР;
- какие сборники ГЭСН, регионы и кварталы цен требуются;
- где обязательна ручная остановка и подтверждение;
- сохраняются ли источники объёма, нормы и цены для каждой позиции;
- совпадают ли строки и итоги в итоговом XLSX с проверенным расчётом;
- что считается успешной приёмкой пилота.
Не стоит начинать с обещания «ускорить сметы в десять раз». Сначала нужно проверить полноту расчёта, воспроизводимость арифметики и возможность защитить каждую спорную позицию. Скорость имеет смысл только после этого.
Главное
ИИ не заменяет сметчика, потому что смета — это не только распознавание документов и арифметика. Это ещё выбор применимого решения, работа с неполными исходными данными и ответственность за итог.
Но профессия уже меняется. Поиск параметров, расчёт геометрии, подготовку кандидатов норм и техническую сборку черновика можно передать системе. Сметчик получает больше времени на то, что действительно требует опыта: проверить допущения, разрешить неоднозначность и принять обоснованный расчёт.
Хотите проверить такой сценарий на своём комплекте проектной документации? Посмотрите возможности ИИ-Сметчика и обсудите границы пилота.
Продолжить знакомство
От принципа работы — к пилоту
Пилот на ваших данных
Проверим сценарий на вашей проектной документации
Разберём один комплект документов, требования к локальной ресурсной смете, регион и период цен. После этого определим границы и стоимость пилота.
Ответим в течение рабочего дня · данные не передаём третьим лицам
